日期:2024年01月05日   作者:   来源:牟定县融媒体中心    点击:[]

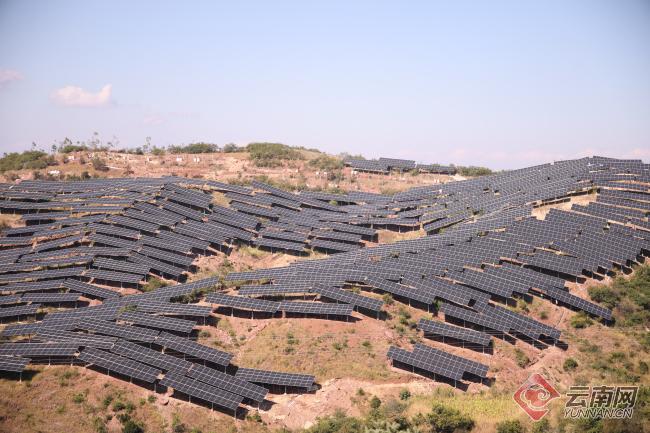

近日,大唐云南发电有限公司滇西新能源事业部牟定县安乐乡40兆瓦光伏发电项目全容量并网发电。

项目于2022年列入云南省能源局新能源建设实施清单,涉及16个光伏方阵,共33个地块,占地面积955亩,桩基基础13176个,575W组件92232块,架空线路3.21公里,地埋线路长达35公里。

项目于2023年8月23日正式开工建设,以建设“四优”工程为目标,坚持“两不超、三个零”“五严禁”“八严格”为导向,滇西新能源事业部制定“大干四个月 牟定保投产”保电价实施方案,明确重要工程节点任务,成立方案领导小组和11个工作小组,全面保障和推进项目建设工作,继2023年12月22日首批单元并网发电后,连日来,项目全体人员进入“白+黑”工作模式,奋力冲刺“百日攻坚、项目全投”最后一公里,最终按计划完成了年度投产目标,圆满打好了年底收官战。

在建设之初,项目征租地点多面广,时间紧、任务重,且各村情况不一,面对在家农户少、户均地块小、到手租金低等“瓶颈问题”,项目部土地征租团队成员白天组织村队骨干实地踏勘,夜晚挨家挨户走访宣传光伏项目建设在乡村振兴中的意义。与当地政府和村民进行充分沟通,争取他们的支持和配合,最终顺利完成了征地工作。

因现场施工点与点之间距离远,环境复杂,地质条件差,影响质量的因素也随之增加。项目部强化全体人员的质量管理理念,质检员以更加严格的质量标准进行现场质量管理,对支架安装、现场打孔反复监督检查,及时向总包单位反馈现场发现的质量问题,并督促整改落实到位,在保证质量安全的同时推进工程进度。

建设过程中,项目部安排工作专班到各设备供应商驻厂催交设备,与设备厂家密切沟通协调,及时解决问题,确保设备按时到位。

为实现顺利投产,一方面与电网公司保持紧密联系,协调办理各项并网手续,确保项目能够顺利并网发电。另一方面,积极开展安全、技术培训,制度、预案建设,运检规程、电站制度编制,各类生产台账建立,生产物资筹备,电网调度,设备投运等生产准备工作。为强化生产准备人员业务水平,利用每晚集中培训时机,组织开展操作票、投运、调规及运维技能培训,有效确保项目投产后能够顺利衔接生产运营。

据悉,预计每年可提供绿色电能7264.7万千瓦时,节约标准煤约2.3万吨,减少二氧化碳排放约5.6万吨,为云南省建设能源强省注入了“绿色动力”,为乡村振兴提供了绿色能源产业支撑。
